SEDAŞ, Gebze’de yıl sonuna kadar tamamlanması planlanan yatırım ve bakım çalışmalarını tüm hızıyla sürdürüyor. 110 milyon TL kaynak ayrılan bölgedeki yatırımların artarak devam edeceği açıklandı. 20 bin kilometrekarelik alandaki 3,8 milyon nüfusa hizmet veren Sakarya Elektrik Dağıtım A.Ş. (SEDAŞ), Gebze’deki yatırım çalışmalarına hız veriyor. Bölgenin artan ihtiyaçlarına göre hazırlanan programda bu yılın sonuna kadar kapasite […]
SEDAŞ, Gebze’de yıl sonuna kadar tamamlanması planlanan yatırım ve bakım çalışmalarını tüm hızıyla sürdürüyor. 110 milyon TL kaynak ayrılan bölgedeki yatırımların artarak devam edeceği açıklandı.
20 bin kilometrekarelik alandaki 3,8 milyon nüfusa hizmet veren Sakarya Elektrik Dağıtım A.Ş. (SEDAŞ), Gebze’deki yatırım çalışmalarına hız veriyor. Bölgenin artan ihtiyaçlarına göre hazırlanan programda bu yılın sonuna kadar kapasite artırımı, şebeke yenileme ve ana hatlarda devam eden yeraltı çalışmalarının tamamlanması planlanıyor. Yatırımın toplam değeri ise 110 milyon TL oldu.
SEDAŞ Yönetim Kurulu ve İcra Başkanı Dr. Necmi Odyakmaz, Gebze bölgesinde sürdürülen yatırım çalışmalarını değerlendirerek; “Bölgenin en güncel ihtiyaçlarını araştırarak, kaliteli hizmet ve kesintisiz enerji hedefi ile müşterilerin beklentilerini karşılayacak yatırım planımıza aralıksız bir şekilde tüm gücümüzle devam ediyoruz. Gebze bölgemize hem istihdam olanakları hem ekonomik fayda yaratan kapsamlı bir çalışma yürütüyoruz. Yatırımlarımızla müşteri memnuniyetini her geçen gün artırarak, operasyonel faaliyetlerimizi daha da güçlendirmeyi hedefliyoruz” dedi.

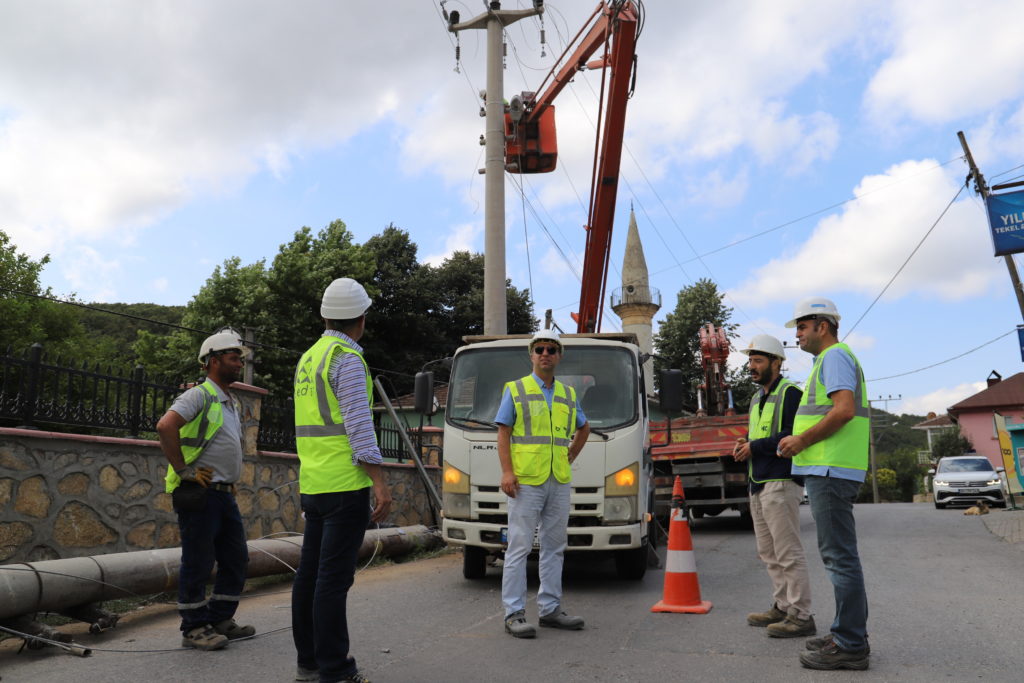

SEDAŞ saha ekipleri, Gebze genelinde yürüttüğü kapsamlı çalışmalarla 312 kilometreyi aşkın kablo-iletken çekimi ve 200 adet direk montajını gerçekleştirdi. Sene sonuna kadar ise kırsal kesimler de dahil olmak üzere ilave 10 adet beton köşk tipi trafo ve yaklaşık 13 adet direk tipi trafo tesisinin devreye alınması sağlanacak. Zaman mefhumu gözetmeksizin günün her saati görev başında olan ekipler, kentin tümünde şebeke yenileme, yeni alternatif şebeke tesisi, kapasite artışı ve hatlarda güvenlik mesafesi düzenlemesi gibi çalışmalara devam ediyor.
Elektrik hizmetinde sürekliliği sağlamayı ve kentte artan enerji talebini karşılamayı hedefleyen çalışmaların enerjili hatta yapılabilmesinin mümkün olmaması nedeniyle planlı kesintilere başvuruluyor. Müşterilerin elektrik ihtiyacını karşılamak adına zorunluluk taşıyan planlı kesintilerde, can ve mal güvenliğini koruyabilmek için hatlardaki enerji devre dışı bırakılarak önceden belirtilen süre çerçevesinde planlı elektrik kesintisi gerçekleştiriliyor. Bu sayede, yatırım ve bakım işlemlerinin emniyetli biçimde yapılabilirken, şebekelerde de teknik sürdürülebilirlik sağlanıyor.
Teknik ve dış etmenlerden kaynaklı kesintilerin önüne geçebilmek için yapılan çalışmalarda planlı kesinti yapılacak bölgelerin isimleri, 48 saat önceden SEDAŞ web sitesinden duyuruluyor. Ayrıca, müşteriler sistemde kayıtlı bulunan telefon numaralarına SMS gönderilerek bilgilendiriliyor.
Cumhurbaşkanı Erdoğan, COP29 Dünya Liderleri İklim Zirvesi’nde konuştu12 Kasım 202416:07 Adana’daki iki maden sahası için ihale düzenlenecek12 Kasım 202409:14 Rüzgardan elde edilen elektrik üretimi 23 yılda 590 kat arttı15 Haziran 202513:32 İsrail’in İran’ın Natanz Nükleer Tesisi’ne gerçekleştirdiği saldırıya ilişkin radyolojik değerlendirme14 Haziran 202519:51 Trenler güneş enerjisiyle üretilecek14 Haziran 202513:21 TREDAŞ’tan doğa dostu enerji adımı: Göçmen kuşlar için bilimsel seferberlik14 Haziran 202513:18 İran: İsrail saldırısı sonrasında Fordo Nükleer Tesisi’nde nükleer kirlilik oluşmadı14 Haziran 202513:05
